夏邑生态印染科技产业园项目工程进度报告

首页/新闻中心/园区新闻/夏邑生态印染科技产业园项目工程进度报告

夏邑生态印染科技产业园项目工程进度报告

发布时间:2022-10-11来源:夏邑生态印染科技产业园阅读:994

2022年9月24日至2022年9月30日

工程进度播报

4#、8#、12#标准化厂房内外场景

4#、8#、12#标准化厂房已顺利通过竣工验收,取得不动产权证。

宿舍楼施工形象进度
完成二、三层构造柱、过梁模板安装52㎡、混凝土浇筑16m³;完成样板间喷浆挂网69.12㎡;室内砌筑垃圾清理完成;线管预埋768m。

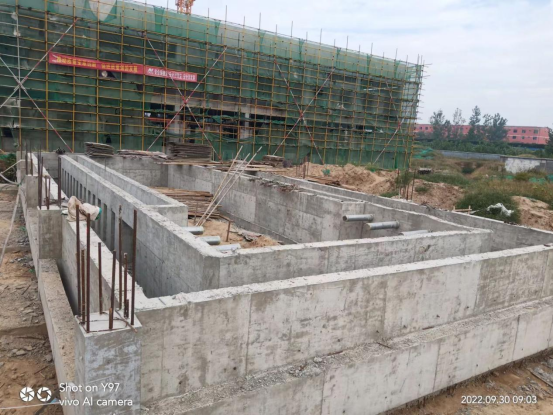

食堂施工形象进度

完成构造柱模板安装98㎡、混凝土浇筑12m³;完成墙体砌筑15m³。

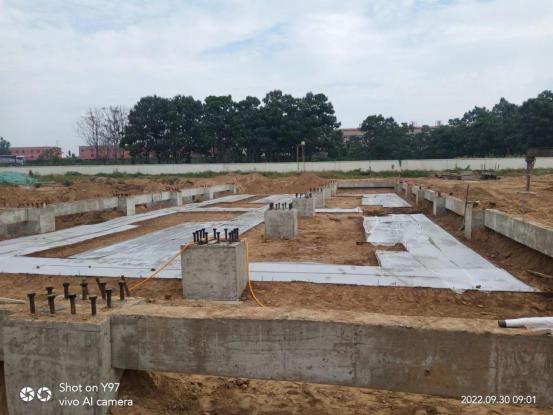

1#开闭所施工形象进度
完成电缆沟侧壁埋件安装60m;混凝土浇筑45m³;模板拆除298㎡。
2#开闭所施工形象进度
完成基础回填,400×400mm电缆沟模板安装完成。
燃机楼施工形象进度
完成控制楼部分电缆沟混凝土浇筑工作。

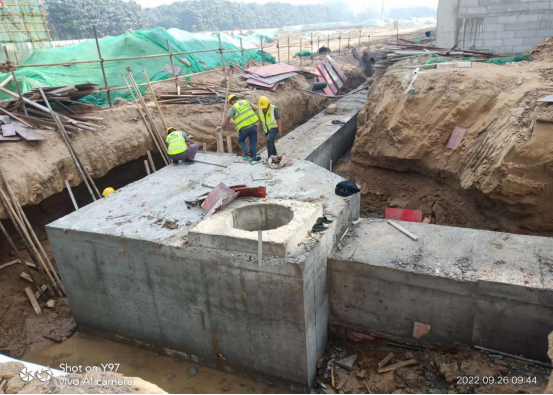

电缆竖井施工形象进度
完成5#电缆井侧壁及排管混凝土浇筑76m³

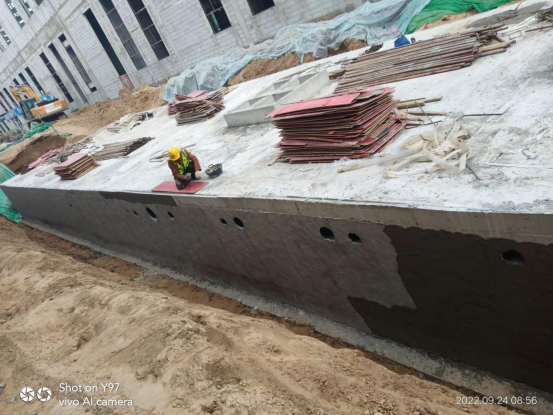

污水收集池施工形象进度
完成土方回填。

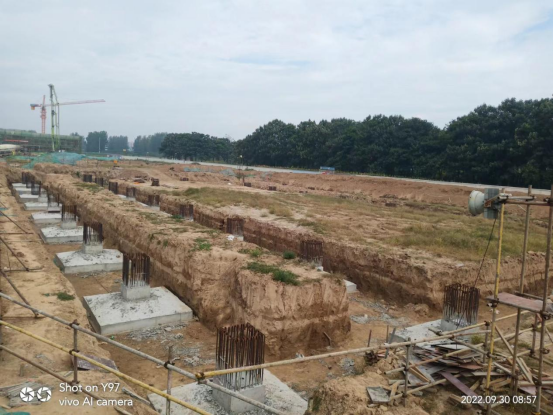

锅炉房施工形象进度
完成基础混凝土浇筑186m³。

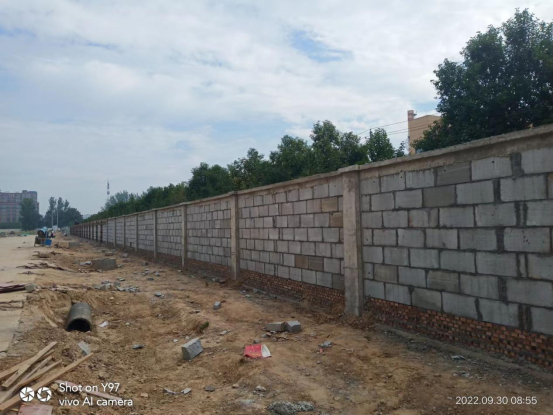

围墙施工形象进度

厂区东侧围墙构造柱模板安装21㎡;混凝土浇筑32m³。
