夏邑生态印染科技产业园项目工程进度报告
发布时间:2022-10-31来源:夏邑生态印染科技产业园阅读:958
2022年10月22日至2022年10月28日
工程进度报告

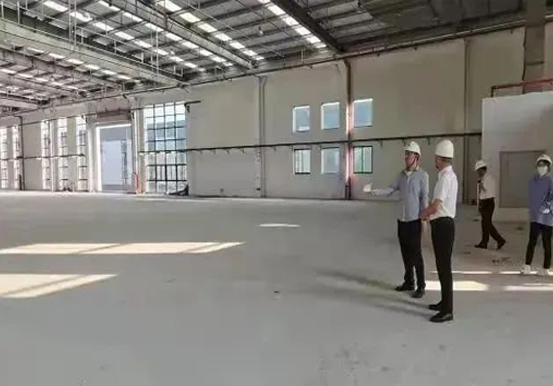

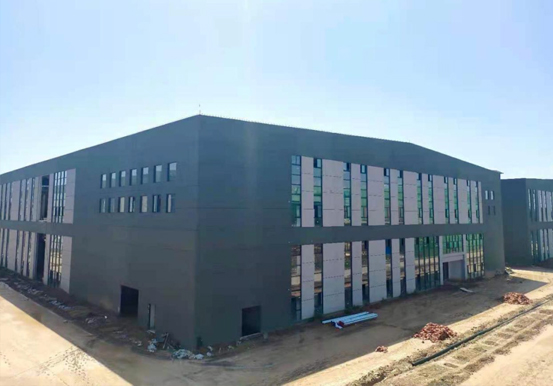

4#、8#、12#标准化厂房内外场景
4#、8#、12#标准化厂房已顺利通过竣工验收,取得不动产权证。

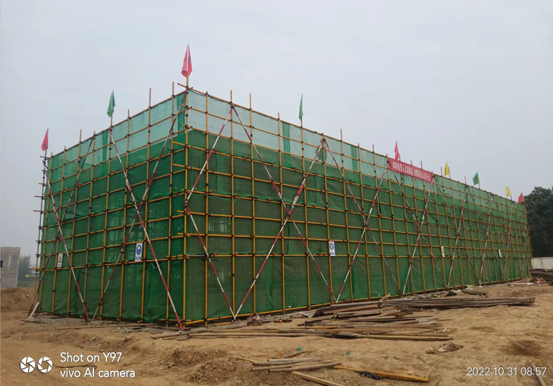

1#开闭所施工形象进度
完成屋面模板支设496㎡,梁钢筋绑扎2.4t;完成柱钢筋绑扎1.6t,模板安装19.44㎡。

2#开闭所施工形象进度
完成电缆沟混凝土浇筑9m³,土方回填6m³;外脚手架搭设。

燃机楼施工形象进度
完成电缆沟模板拆除工作;完成土方回填183m³。

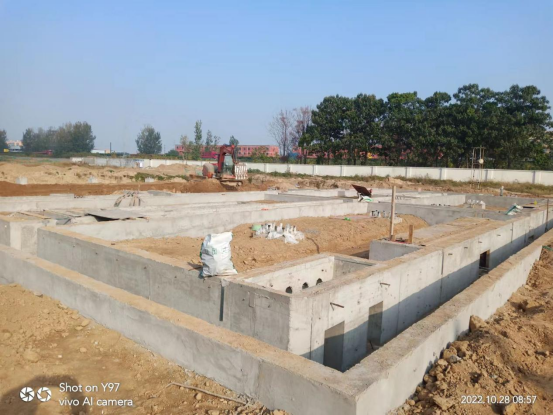

锅炉房施工形象进度
完成钢柱安装工作。
供 稿:工程技术部 尹国营
校 审:何传基
